ZAHÁJENÍ REKONSTRUKCE VESTIBULU HLAVNÍ BUDOVY A01

V pondělí 22.8.2016 bude zahájena rekonstrukce vestibulu naší hlavní budovy. Dokončení je plánováno na 31.10.2016.

PŘEHLED PRACÍ:
Rekonstrukce vstupní haly vč. podlahy a orientačního systému
Rekonstrukce vrátnice na novou recepci
Rekonstrukce zadního vchodu vč. vybudování společné kuchyňky pro nájemníky
Rekonstrukce sociálního zázemí (toalety)

PROVOZNÍ OMEZENÍ:

- Služba vrátnice a poštovní schránky budou umístěny do skleněného zádveří hlavního vchodu
- Pravá část vestibulu vč. vrátnice a chodby vedoucí k zadnímu vchodu bude uzavřena 1. měsíc
- Zadní vchod do objektu bude uzavřen po celou dobu rekonstrukce
- Sociální zázemí bude úplně odstaveno v 2. měsíci rekonstrukce

KOORDINACE PRACÍ:
Převážná část hlučných prací spojených s demolicemi bude prováděna prvních 14 dní rekonstrukce. Následně budou zahájeny stavební práce. Hlučné práce a práce zamezující průchod vestibulem budou probíhat v odpoledních a večerních hodinách od 17:00 hod., případně o víkendu. Pokud bude nutné tyto práce realizovat i v jiný čas, bude se jednat zpravidla o nárazový a časově krátký hluk. Celá rekonstrukce bude probíhat tak, aby byl vždy zabezpečen průchod vestibulem a bude rozdělena minimálně do níže uvedených fází.

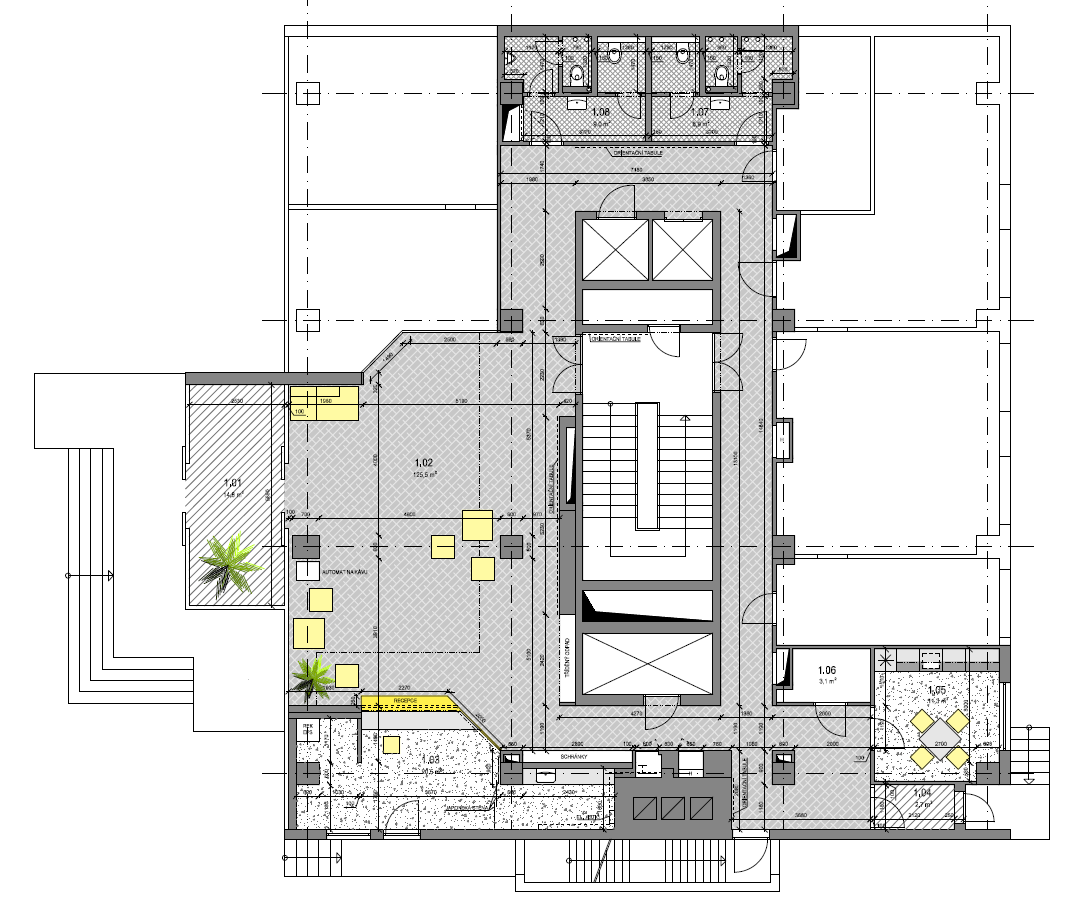

- přípravné a demoliční práce (cca do 5.9.2016)DATA | vestibul | NavrhovanyStav_Pudorys_A01_1NP.png
- rekonstrukce vrátnice/recepce  (cca do 30.9.2016)
- rekonstrukce zadního vchodu a vybudování společné kuchyňky (do 15.10.2016)
- rekonstrukce WC a finalizace podlahových ploch (do 31.10.2016)
